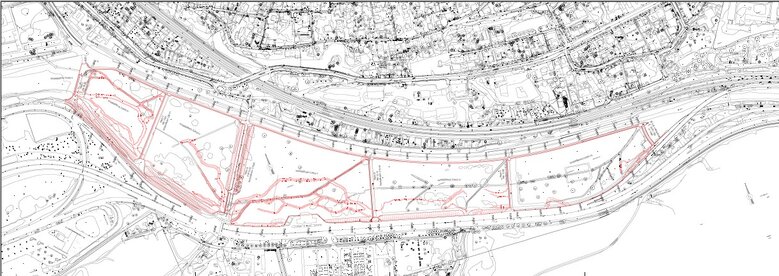

Retentionsraum Wienfluss

Sanierung der Trenn- und Wehrmauern Auhof

Baubeginn: Februar 2024
Bauende: September 2026



Instandsetzungsarbeiten am Wienfluss

Die umfassenden Instandsetzungsarbeiten am Wienfluss haben mit Februar 2024 begonnen. Diese Maßnahmen dienen sowohl dem Hochwasserschutz als auch dem Erhalt der historischen Bauwerke und der Förderung der Biodiversität in der Region.

Unsere Projekte im Überblick:

  • Instandsetzung von 5 Wehrschwellen
  • Instandsetzung von 2 historischen Bedienungsstegen aus Stahlfachwerken
  • Instandsetzung der Trennmauer zwischen Retentionsraum und Wienfluss-Hauptgerinne über eine Länge von 1,23 km

Technische Details und Maßnahmen:

  • Betonabbruch: ca. 10.400 m³
  • Herstellung von Betonvorsatzschalen gemäß WW-Richtlinie: ca. 10.300 m³
  • Ufersicherung abbrechen, seitlich lagern und neu errichten: ca. 1250 m³
  • Fugenbänder und -bleche: ca. 17.000 lfm
  • Steckeisen bohren und versetzen: ca. 50.500 lfm
  • Baustraßen: ca. 3.500 lfm

Naturschutzmaßnahmen:

  • Herstellung von Amphibientümpeln: 250 m³
  • Anbringung von Fledermausnistkästen: 24 Stück
  • Auflegen von Totholzhaufen: 20 Stück

Diese Maßnahmen sind ein wichtiger Beitrag zur Erhaltung und Verbesserung der natürlichen Lebensräume sowie zur Sicherung der historischen Bauwerke entlang des Wienflusses.
